Bina Güçlendirme Maliyeti Neye Göre Belirlenir? Etmenler, Kırılım ve Bütçeleme Rehberi (2026)

Dr. Müh. Barış DARYAL10 Temmuz 202614 dk okuma

Bu Yazıdan Öğrenecekleriniz

  • Bina güçlendirme maliyetini fiyat listesi değil, beş halkalı bir zincir belirler: mevcut durum tespiti, performans hedefi, eleman metrajı, yöntem seçimi ve saha koşulları. İlk halka kurulmadan telaffuz edilen her rakam tahmindir.
  • Bütçe yalnız yapısal imalattan ibaret değil: ABD verilerine dayalı hesap yaklaşımlarında, kira ve taşınma gibi dolaylı kalemler de toplama eklendiğinde yapısal imalatın payı %25–43'e kadar inebiliyor; proje, ruhsat, tesisat ve bitirme işleri bütçede hatırı sayılır yer tutuyor.
  • Güçlendirme/yeniden yapım maliyet oranında Türkiye'de yerleşik karar eşiği %40–50 bandıdır; 385 inşaat mühendisiyle yapılan bir anket ortalamayı %45,75 bulmuştur. Kira, taşınma ve süre gibi dolaylı kalemler hesaba katılmadan bu eşik doğru okunamaz.
  • Devlet desteği bütçeye iki koldan girer: faiz destekli güçlendirme kredisi (bağımsız bölüm başına üst limit 320 bin TL) ve tahliye şartına bağlı kira yardımı — ikisi aynı anda kullanılamaz.
  • Malzeme kalemini bugün netleştirebilirsiniz: Gama Metalurji'nin CFRP metraj hesaplayıcısı kumaş metrekaresini ve epoksi kilogramını dakikalar içinde verir; fiyat için doğru adres analize dayalı keşifli tekliftir.

Bina Güçlendirme Maliyetini Ne Belirler? Kısa Cevap

Bina güçlendirme maliyeti; binanın mevcut dayanımına, seçilen performans hedefine, güçlendirilecek eleman sayısı ve metrajına, uygulanacak yönteme ve saha koşullarına göre belirlenir. Bu girdilerin çoğu ancak deprem performans analizi — binanın mevcut haliyle hangi deprem düzeyinde ne kadar hasar alacağını hesaplayan mühendislik çalışması — tamamlandığında netleşir. Analizden önce söylenen her rakam, tanımı gereği tahmindir.

Bu yazıda o girdileri tek tek açıyoruz: hangi etmen faturayı hangi yönde büyütür, bütçe hangi kalemlerden oluşur, "%40 kuralı" nasıl uygulanır ve keşiften sözleşmeye kadar bütçe adım adım nasıl kurulur. Üretici tarafında 15 yılı aşkın süredir yüzlerce güçlendirme projesine malzeme veriyoruz; bu yazıdaki çerçeve o projelerde gördüklerimizden süzüldü.

Güçlendirme Fiyatı Neden Binadan Binaya Değişir?

İnternette "bina güçlendirme maliyeti" arattığınızda birbirinden çok farklı bantlarla karşılaşırsınız; metrekare başına birbirinin birkaç katı rakam aynı anda dolaşımdadır. Fark, kimin haklı olduğunda değil, her binanın kendi hesabını gerektirmesinde.

Sebebi basit.

Güçlendirme, seri üretim bir hizmet değil; her bina için ayrı kurulan bir mühendislik problemidir. İki bina aynı sokakta, aynı yaşta ve aynı kat sayısında olabilir; ama birinin karot — betondan alınan silindir numune — sonuçları iyi, ötekinin zayıf çıkar. Birinde donatı projeye uygun yerleştirilmiştir, ötekinde etriyeler — kolonu ve kirişleri saran enine donatılar — seyrek aralıklı kalmıştır. Birinin zemini sağlamdır, ötekininki değildir. Birinde kolon sargılaması yeterli olur, ötekinde perde eklemek gerekir ve yalnız bu yöntem farkı bile maliyeti beş kata kadar açar. Dolayısıyla sağlıklı fiyat, tıpkı iyi bir tedavi planı gibi önce tanıyla — yani performans analiziyle — kurulur. Biz de bu yüzden fiyatı hazır listeden değil, binanın kendi verisinden çıkaran keşifli teklif sürecini öneriyoruz.

Peki elinizde hiç sayı olmadan mı bütçe kuracaksınız? Hayır — doğru sorularla, doğru sırayla ilerlerseniz belirsizlik her adımda daralır. Nasıl olacağını aşağıda adım adım gösteriyoruz.

Karottan Metraja: Maliyet Zincirinin Beş Halkası

Maliyeti bir zincir gibi düşünün. Her halka bir öncekinin çıktısıyla kurulur ve fatura ancak son halkada netleşir.

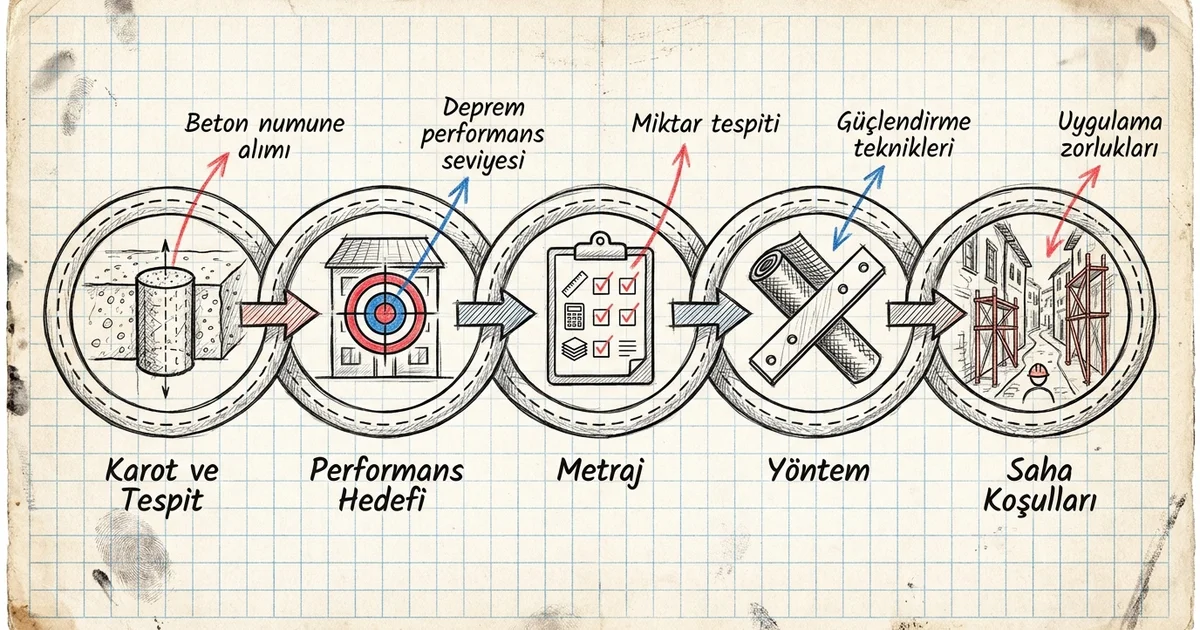

Bina güçlendirme maliyet zincirinin beş halkası: karot ve tespit, performans hedefi, metraj, yöntem seçimi, saha koşulları
Maliyet zincirinin beş halkası: her halka bir öncekinin çıktısıyla kurulur

1. Mevcut durum tespiti. Karot numuneleri beton dayanımını, tarama cihazları donatı düzenini ortaya çıkarır. Kapsamı belirleyen ilk veri budur: beton beklenenden zayıf çıkarsa iş büyür.

2. Performans hedefi. TBDY 2018, mevcut binalar için hedefi performans düzeyleriyle tanımlar; konutlarda esas alınan hedef, DD-2 deprem düzeyinde Kontrollü Hasar (KH) performans düzeyidir — pratikte can güvenliğinin sağlanmasına karşılık gelir, binanın hasarsız kalacağı anlamına gelmez. Hedef yükseldikçe müdahale edilecek eleman sayısı artar.

3. Eleman metrajı. Analiz, hangi kolonun, kirişin ve perdenin yetersiz kaldığını tek tek listeler. Maliyetin gerçek ölçü birimi binanın metrekaresi değil, bu listenin uzunluğudur.

4. Yöntem seçimi. Aynı yetersizlik çoğu zaman birden fazla yöntemle giderilebilir: karbon fiber sargılama, mantolama, perde ekleme veya karma çözümler. Yöntemlerin maliyet, süre ve yaşarken-uygulanabilirlik dengesini bina güçlendirme yöntemleri rehberimizde ayrıntısıyla karşılaştırdık.

5. Saha koşulları. Bitişik nizam cephe, dar sokak, bodrumda su, binada oturulmaya devam edilmesi... Projeye değil sahaya ait bu koşullar, aynı projenin iki farklı binada farklı rakamlara mal olmasının nedenidir.

Zincirin mantığı şu: ilk dört halka mühendisliğin alanıdır — yöntem seçimi işverenin öncelikleriyle şekillense de nihai karar, güçlendirme projesini imzalayan mühendise aittir; beşinci halka sahanın ve işletmenin alanıdır. Hiçbir halka atlanamaz.

Hangi Etmen Faturayı Hangi Yönde Büyütür?

Etmen listesi yayınlamak kolay; zor olan her etmenin maliyeti hangi mekanizmayla değiştirdiğini göstermek. Aşağıdaki matris, akademik literatürdeki etmen çalışmalarıyla sahada gördüklerimizi birleştiriyor.

EtmenMaliyeti hangi mekanizmayla etkiler?Etki yönü
Beton dayanımıZayıf beton, epoksinin betona yapışma (aderans) dayanımını sınırlar; yüzey hazırlığı, tamir harcı ve enjeksiyon kalemleri eklenir. Yapıştırma-kritik CFRP uygulamalarında ACI 440.2R-17'nin aradığı alt sınır 17 MPa mertebesidir; çok altında yöntem tümden değişirDayanım düştükçe belirgin artış
Deprem hasar düzeyiHasarlı kesitte önce onarım (çatlak enjeksiyonu), sonra güçlendirme gelir; iş iki katmana çıkarHasar arttıkça artış
Kat sayısı ve toplam alanYetersiz eleman sayısı ve metraj alanla büyür; iskele ve erişim maliyeti eklenirArtış
Performans hedefiHedef yükseldikçe listeye giren eleman sayısı artarArtış
Zemin koşullarıZemin kaynaklı deprem talebi üstyapı kapsamını büyütür; temele müdahale gerekebilirZayıf zeminde artış
Binada oturulmaya devamKat kat ve bölgesel çalışma süreyi uzatır; buna karşılık tahliye, kira ve taşınma giderlerini sıfırlarİki yönlü
Erişim ve iskeleBitişik nizam, dar sokak ve yüksek cephe iskele/platform kalemini büyütürArtış
Yöntem seçimiKolon sargılamayla perde ekleme arasında maliyet beş kata kadar açılırYönteme göre

Tablodaki sıralama rastgele değil. Erciyes Üniversitesi'nde 385 inşaat mühendisiyle yürütülen bir anket çalışması, güçlendirme maliyetini etkileyen etmenler içinde ilk sıraya 5 üzerinden 4,54 puanla binanın deprem hasar düzeyini koyuyor; beton dayanımı, kat sayısı ve zemin tipi onu izliyor. ABD Ulusal Standartlar ve Teknoloji Enstitüsü (NIST) araştırmacılarının, FEMA'nın iki bini aşkın güçlendirme projesini derleyen maliyet veri tabanını (FEMA 156) da tarayan maliyet literatürü incelemesi aynı çekirdeği doğruluyor: performans hedefi, bina alanı, yaş, kat sayısı ve uygulama sırasında binanın kullanımda olup olmaması, maliyet modellerinin ana değişkenleridir.

Riskli yapı tespitinde betonarme kolondan alınan karot numunesi — beton dayanımı güçlendirme maliyetinin ilk girdisi
Karot sonuçları, güçlendirme kapsamını ve bütçesini belirleyen ilk veridir

Sahada bu etmenlere bir de insan katmanı ekleniyor: kat malikleri kararı ne kadar hızlı alırsa fiyat o kadar az eskiyor. Malzeme ve işçilik fiyatlarının hareketli olduğu dönemlerde altı ay gecikmiş bir karar, keşif bedelini kendiliğinden büyütür.

Güçlendirme Bütçesi Neyden Oluşur? Kalem Kırılımı

Bütçeyi kalemlere ayırınca yaygın bir yanılgı da düzeliyor. Çoğu bina sahibi faturanın neredeyse tamamını cephede gördüğü işe — kumaşa, epoksiye, ustaya — yazar. Veri başka söylüyor.

Kalem grubuNeler girer?Uluslararası veri notu
Tespit, proje ve ruhsatKarot ve donatı tespiti, performans analizi, güçlendirme projesi, ruhsat harçlarıTasarım ücretleri, imalat bedelinin %0,5–10'u mertebesinde
Yapısal imalatGüçlendirme malzemeleri, işçilik, iskele ve erişimDolaylı kalemler de toplama katıldığında payı %25–43'e kadar inebiliyor (ABD verisi)
Yapısal olmayan işler ve bitirmeTesisat deplasesi ve yenileme, sıva, boya, kaplama onarımı, proje yönetimiYapısal olmayan işler tek başına ortalama %13
Dolaylı giderlerTahliyeli senaryoda kira ve taşınma, finansman gideri, beklenmeyenlerProjeye göre değişir

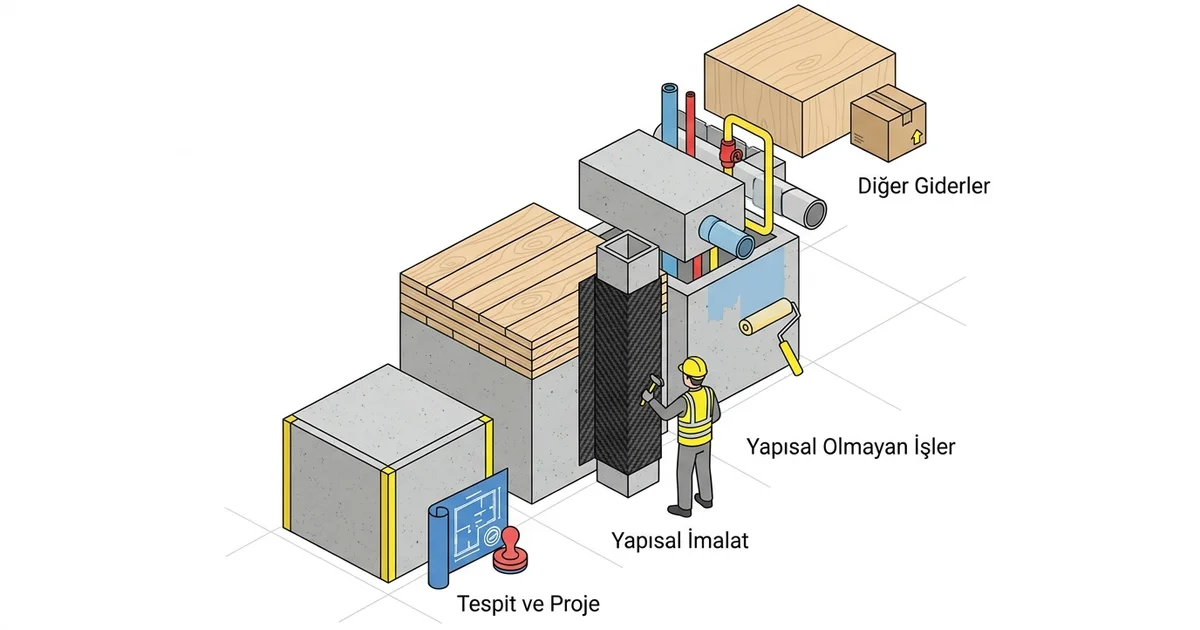

Bina güçlendirme bütçesinin kalem kırılımı: tespit ve proje, yapısal imalat, yapısal olmayan işler, bitirme işleri
Güçlendirme bütçesinin dört kalem grubu — fatura yalnız cephede görünen işten ibaret değildir

Oranlar, NIST araştırmacılarının yayımladığı güçlendirme maliyeti literatür taramasından geliyor; bantlar geniş ve veri ABD kamu binaları ağırlıklı — Türkiye'de oturulan bir apartman güçlendirmesinde yapısal imalatın payı çoğunlukla daha yüksektir. Mesajın özü yine de geçerli: bütçe, cephede gördüğünüz işten ibaret değildir. Kira, taşınma ve finansman gibi dolaylı kalemler de hesaba katıldığında yapısal imalatın payı toplamın yarısının altına inebilir; kalan pay projeye, ruhsata, sökülen tesisatın yeniden yapılmasına ve dairelerin eski haline getirilmesine gider. Bütçe kurarken bu kalemleri unutmak, sahada en sık gördüğümüz planlama hatasıdır.

Yapısal imalatın kendi içinde de işçilik ağır basar; Kaliforniya'nın zorunlu güçlendirme programlarını incelediğimiz yazıda aktardığımız sektör analizleri, yumuşak kat güçlendirmelerinde maliyetin yüzde 70'inden fazlasını işçiliğe bağlıyor. Bunun pratik bir sonucu var. Malzemede yapılan "tasarruf" toplam bütçede küçük bir dilimi oynatır; ama sistem testinden geçmemiş bir malzeme kombinasyonu tutmadığında söküm, yüzey hazırlığının tekrarı ve yeniden uygulama, tasarrufun katlarını geri alır. Yanlış epoksi seçiminin 14 kolonluk bir projede nasıl sonuçlandığını sistem testi yazımızda anlatmıştık; fatura, "tasarruf edilen" epoksinin sekiz katıydı. Biz bu yüzden ürettiğimiz karbon kumaşları ve plakaları, sistem testlerinden birlikte geçtiği kumaş epoksisiyle set halinde sunuyoruz; kabul kriteri de belli: yüzeyden çekip koparma (pull-off, ASTM C1583) testinde 1,4 N/mm²'nin — ACI 440.2R-17'nin alt sınırının — altında kalan bir yüzeye o sistem uygulanamaz.

Sistem testli güçlendirme ürünlerimizin teknik veri sayfalarını incelemek ister misiniz?

Ürünleri İncele

%40 Eşiği: Güçlendirmek mi, Yıkıp Yeniden Yapmak mı?

Türkiye'de yerleşik karar kuralı şudur: güçlendirme maliyeti, binayı yıkıp yeniden yapma maliyetinin %40–50'sini aşıyorsa yeniden yapım tartışmaya açılır. Yukarıda andığımız anket çalışması bu eşiği sayısallaştırıyor: 385 mühendisin ortalaması %45,75 ve her dört mühendisten biri tam %40 diyor. Uluslararası literatürdeki tahmin çalışmaları ise bu oran için %8'den %70'e uzanan geniş bir bant veriyor; birçok binada oran, eşiğin belirgin biçimde altında kalıyor.

Yalnız burada gözden kaçan bir şey var: eşik, iki tarafın bütün maliyetleriyle karşılaştırıldığında anlamlıdır. Yıkıp yeniden yapmanın faturasına yıkım, iki kez taşınma, inşaat boyunca ödenecek kira ve mevcut imar planında kaybedilebilecek haklar da girer; güçlendirmede saha işi çoğu projede 2–6 ayda biterken, yık-yap zincirinin toplamı bunun birkaç katıdır. Hangi binanın teknik olarak güçlendirilebilir olduğunu ve eşiğin nasıl uygulandığını hangi binalarda güçlendirme yapılabilir rehberimizde ele aldık; karar o yazının konusu, bu yazının konusu kararın maliyet tarafını doğru kurmak.

Masraf Değil Yatırım: Rakamlar Ne Söylüyor?

Güçlendirme harcaması, bina bilançosunda gider satırından çok varlık satırına yazılmalı. İtalya'dan buna dair güçlü bir veri geldi: hakemli bir ekonometri çalışması, sismik güçlendirme vergi teşvikine uygun konutların, uygun olmayanlara göre apartman dairelerinde %3,2, müstakil evlerde %11,2 daha fazla değer kazandığını ölçtü — bu, güçlendirmenin kendisinin değil, yalnızca teşvike uygunluğun yarattığı prim. Türkiye'de eşdeğer bir vergi teşviki bugün bulunmadığından rakam birebir taşınamaz; yine de deprem güvenliğinin konut piyasasında fiyatlandığını gösteren güçlü bir işaret. Teşvik mimarisinin nasıl çalıştığını merak ediyorsanız Sismabonus analizimize bakabilirsiniz.

Bir de sahip olma maliyeti boyutu var. Karbon fiber sistemler korozyona uğramaz; çelik levha çözümlerinin korozyona karşı ihtiyaç duyduğu periyodik boya-bakım döngüsü CFRP'de yoktur — dış ortama açık uygulamalarda UV koruyucu kaplama ve periyodik görsel kontrol yeterlidir. Yaşam döngüsü maliyeti üzerine yayımlanan güncel bir akademik analiz, incelediği vaka için CFRP çözümünün toplam yaşam döngüsü maliyetini çelik levha alternatifine göre yaklaşık %25 düşük hesaplıyor. İlk yatırım tek başına kıyaslandığında bu fark görünmez; 20 yıllık sahip olma penceresinde tablo değişir.

Devlet Destekleri Bütçeye Nasıl Girer?

Destek mekanizması iki kalemden oluşuyor ve ikisi arasında seçim yapmanız gerekiyor.

Birincisi faiz destekli güçlendirme kredisi: 6306 sayılı Kanun kapsamında bağımsız bölüm başına üst limit 320 bin TL, devlet faiz desteği aylık 0,50 puan; Nisan 2023'te yayımlanan 7065 sayılı Cumhurbaşkanı Kararı limiti 240 binden 320 bine çıkardı, birden fazla bağımsız bölümde toplam 1,6 milyon TL'ye kadar kullanılabiliyor (tutarlar Cumhurbaşkanı Kararı ile güncellenebiliyor; başvuru öncesi Bakanlıktan güncel rakamı teyit edin). İkincisi kira yardımı: güçlendirme kararı alınmış riskli yapıda, binayı uygulama süresince tahliye ederseniz güçlendirme ruhsatı tarihinden itibaren maliklere 18 aya kadar kira yardımı yapılabiliyor. Kural gereği aynı kişi hem faiz desteğinden hem kira yardımından yararlanamaz. Binada oturarak uygulama yapılırsa kira yardımı seçeneği kendiliğinden düşer — tahliye şartı sağlanmaz; faiz destekli kredi ise tahliyesiz senaryoda da kullanılabilir. Bu dengeyi keşif aşamasında kurmak gerekir. Başvuru adımlarını, gerekli belgeleri ve sürecin hukuki tarafını yasal süreç rehberimizde adım adım anlattık.

Şunu da açık yazalım: "Yarısı Bizden" kampanyası yalnız yıkıp yeniden yapımı destekliyor; güçlendirme tarafında hibe düzeyinde bir destek bugün için yok. Güçlendirmede kamu desteği, faiz destekli kredi ile tahliyeli senaryodaki kira yardımından oluşuyor.

Keşiften Sözleşmeye: 6 Adımda Güçlendirme Bütçesi

Bütçeyi doğru kurmanın sırası belli. Atlanan her adım, sonraki adımda sürpriz olarak geri döner.

  1. Performans analizini yaptırın. Karot, donatı tespiti ve analiz raporu bütçenin ilk ve en küçük kalemidir; buna karşılık kapsamı belirleyen tek girdidir. Teklifleri bu raporun üzerine isteyin.
  2. Performans hedefini mühendisinizle netleştirin. Konut için esas hedef, can güvenliğine karşılık gelen Kontrollü Hasar (KH) düzeyidir; hedefi yükseltmek bilinçli bir tercih olmalı, çünkü doğrudan eleman listesini uzatır.
  3. Güçlendirme projesini ve metraj listesini alın. Hangi elemana hangi yöntemle müdahale edileceği ve kaç metrekare/metre iş çıktığı bu listede yazar. Tekliflerin ortak dili budur.
  4. Malzeme metrajını bağımsız doğrulayın. Metraj hesaplayıcımız, kolon ve kiriş ölçülerinden toplam kumaş alanını ve epoksi ihtiyacını hesaplar — fiyat değil, miktar verir; tekliflerdeki malzeme kalemini denetlemenin en hızlı yolu budur.
  5. En az iki-üç keşifli teklif alın ve kalem kalem karşılaştırın. Toplam rakamı değil satırları kıyaslayın: kumaş gramajı ve kat sayısı, epoksi sarfiyatı, yüzey hazırlığı, iskele dahil mi, TS 13896'ya uygun TSE belgeli ürün ve teknik veri sayfası (TDS) sunulmuş mu?
  6. Sözleşmeye süreyi, ödeme planını ve kabul testlerini yazdırın. Pull-off testi gibi ölçülebilir kabul kriterleri, "iş bitti" tartışmasını sayıya bağlar.

Altı adımın toplamı size şunu kazandırır: fiyatı piyasadan değil, kendi binanızın verisinden okursunuz.

Binanız için analize dayalı keşifli teklif almak isterseniz uzman ekibimizden ücretsiz teknik danışmanlık alabilirsiniz.

Teklif Al

Sonuç

Maliyet sorusunun dürüst cevabı bir rakam değil, bir yöntemdir: önce analiz, sonra hedef, sonra metraj, en sonda fiyat. Bu sırayı kuran bina sahibi, piyasadaki değişken rakamlara bağımlı kalmadan kendi binasının gerçek bütçesini görür.

Sık Sorulan Sorular

Bina güçlendirme maliyeti neye göre belirlenir?

Beş girdiye göre: binanın mevcut dayanımı (karot ve donatı tespiti), seçilen performans hedefi, güçlendirilecek eleman sayısı ve metrajı, uygulanacak yöntem ve saha koşulları. Bu girdiler deprem performans analiziyle netleşir; analizden önce verilen her fiyat tahmindir.

Bina güçlendirme m² fiyatı hangi metrekare üzerinden hesaplanır?

Piyasada telaffuz edilen metrekare fiyatları çoğunlukla toplam bedelin binanın inşaat alanına bölünmesiyle bulunur; oysa teklifler eleman metrajı (sarılan kolon yüzeyi, yapıştırılan plaka metresi) üzerinden hazırlanır. İki teklifi karşılaştırırken önce hangi metrekarenin kastedildiğini netleştirin; aksi halde elma ile armudu kıyaslarsınız.

Güçlendirme bütçesinde en büyük kalem nedir?

Tek kalem olarak yapısal imalat (malzeme + işçilik + iskele) öne çıkar ve içinde işçilik ağır basar. ABD verilerine dayalı hesap yaklaşımları, kira ve taşınma gibi dolaylı kalemler de eklendiğinde yapısal imalat payının %25–43'e kadar inebildiğini gösteriyor; proje, ruhsat, tesisat ve bitirme işleri de bütçede hatırı sayılır yer tutar.

Güçlendirme giderlerine kat malikleri hangi oranda katılır, kiracı öder mi?

Kat Mülkiyeti Kanunu uyarınca ortak yapıdaki güçlendirme giderleri kat maliklerine arsa payları oranında paylaştırılır; yapısal güçlendirme bedeli malike aittir, kiracıya yansıtılacak yasal bir mekanizma Türkiye'de yoktur. Karar çoğunluğu ve sürecin hukuki adımları için yasal süreç rehberimize bakabilirsiniz.

Güçlendirme için net fiyat nasıl alınır?

Maliyet binaya özgüdür: aynı sokaktaki iki eş bina bile karot sonuçları ve zemin koşulları yüzünden farklı kapsamlara çıkabilir. En sağlıklı rakam, performans analizi ve yerinde keşif sonrasında kalem kalem hazırlanan tekliften gelir; analiz raporu ve metraj listesi hazırsa bu teklif hızla netleşir.

Deprem performans analizi neden bütçenin ilk kalemidir?

Analiz, güçlendirme kapsamını — hangi elemana müdahale edileceğini — belirleyen tek girdidir ve toplam bütçenin küçük bir dilimidir. Analizsiz alınan teklif, kapsamı bilinmeyen bir işin fiyatıdır ve rapor netleştiğinde geçerliliğini yitirir.
